Módulo de Contratos de Proyectos - el valor del "comprometido" no siempre se calcula bien

Añadido por Oscar Abad hace alrededor de 15 horas. Actualizado hace alrededor de 15 horas.

Estado:
En Curso
Prioridad:
Normal
Asignado a:
Categoría:
Desarrollo
Versión prevista:
Fecha de inicio:
2024-07-02
Fecha fin:
% Realizado:

0%

Tiempo estimado:
Version:

Descripción

Especificación

El cálculo de la columna "valor comprometido" de los contratos de Proyectos no siempre se calcula bien.

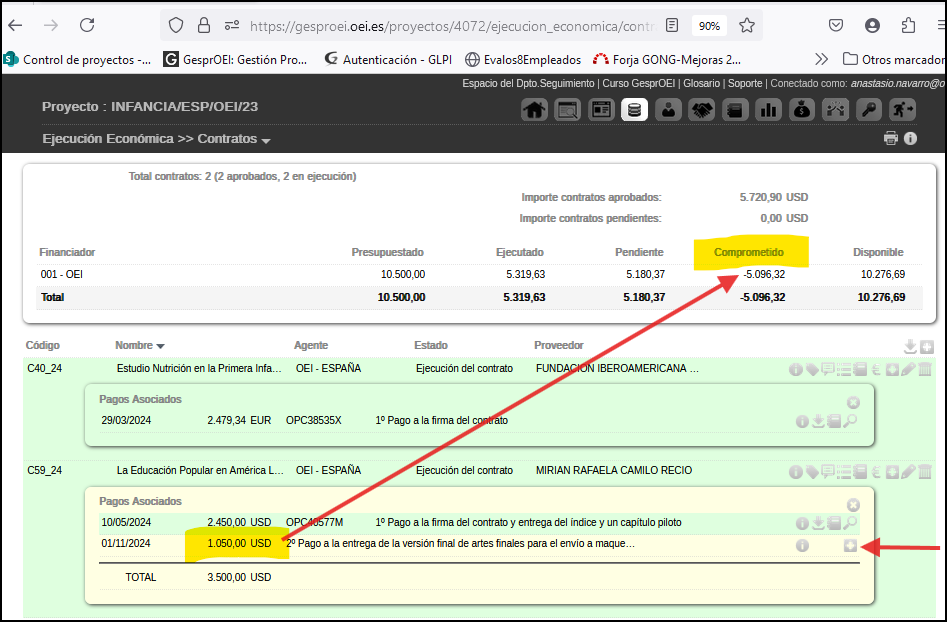

Ejemplo: proyecto ID 4072 solo queda un pago pendiente de 1.050 USD (ver imagen), sin embargo el valor "comprometido" aparece en negativo (-5.096,32 USD).

Viene de esta funcionalidad reportada por Sito: https://dev.intranet.oei.int/issues/1932

Análisis

Para resolver la incidencia se debe cambiar el cálculo de lo aprobado a nivel de contratos en el proyecto para que tenga en cuenta los contratos que están fuera de las fechas de las etapas del proyecto. En caso de que las fechas del contrato sean posteriores, se debería coger la última etapa, modificando el comportamiento de la función de la clase Proyecto llamada totales_contratos_financiador.


Ficheros

Acciones #1

Actualizado por Oscar Abad hace alrededor de 15 horas

  • Categoría establecido a Desarrollo
  • Estado cambiado de Nueva a En Curso
  • Asignado a establecido a Oscar Abad
  • Versión prevista establecido a 4.18
Acciones #2

Actualizado por Oscar Abad hace alrededor de 15 horas
